鄂钢公司焦化厂技术改造工程总平面布置
2009-06-15 13:17:58
鄂钢焦化厂始建于1970年,原有4座32孔JN28型焦炉。年产焦炭约40万t,全厂占地约21×104m2,在现有场地上,既要维持原有4座焦炉生产,又要扩建6.0m焦炉及干熄焦。新建l00万t焦化就需要(30~35) ×l04m2用地,而现有厂区全部占地18×104m2,由于扩地建设实不可能,而易地扩建的投资及运行成本更难以承受,最终公司决定在焦化厂原地实施改扩建。通过一系列措施,该厂的总平面布置达到了预期效果,见图1、2。

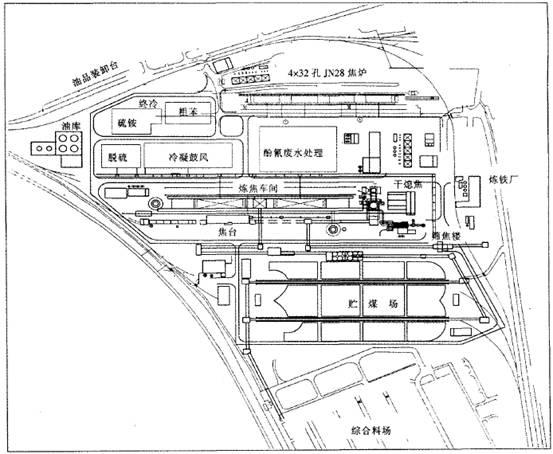

图1:原厂区总平面布置框图
图2:鄂钢焦化厂改扩建后的总平面布置框图
鄂钢焦化厂改扩建工程,由中冶焦耐公司承担总体设计、技术总负责,并对干熄焦工程实现总承包。于2004年8月28日开工,1、2焦炉分别于2005年10月9日和11月20 13投产,总工期l4个月。工程设计能力为年产焦炭110万t,创造国内同类焦炉建设周期最短、达产速度最快的新纪录。干熄焦工程于2005年7月29日投产,l2月12日汽轮发电一次并网成功。
TNC编辑部整理
